测量控制技术升级
徕卡TS60全站仪(测角精度0.5″,测距精度1mm+1ppm);
天宝DINI03水准仪(精度0.3mm/km),所有仪器需经省级计量院检定合格。
采用BIM技术建立基础模型,将设计图纸与现场实测数据对比,提前发现尺寸偏差;
测量仪器配置:
混凝土施工优化措施
基础修补用C40混凝土添加膨胀剂(掺量8%),减少收缩裂缝;
浇筑温度控制:夏季采用冰水拌合(入模温度≤28℃),冬季加热水拌合(水温≤80℃),保证入模温度≥5℃;
养护工艺:覆盖土工布洒水养护,养护期14天,日均温<5℃时采用电热线保温。
材料管理增效措施
螺栓等构配件按图纸1:1.05备料,余料可改制为小型预埋件;
模板采用酚醛覆膜胶合板(周转次数≥15次),较普通木模板节约成本40%;
管道槽开槽产生的混凝土碎块破碎后用作路基填料,利用率达80%。
工序衔接优化
采用“植筋-管道预埋-混凝土整平”流水作业,各工序间隔控制在24小时内;
机电设备安装与土建施工交叉作业时,设置3天缓冲期,避免工序冲突;
推行“日计划-周考核”制度,延误超1天需制定赶工方案(如增加作业班组)。
三检制执行标准
自检:班组完成后100%检查,填写自检记录表;
互检:下道工序施工前检查上道工序,重点查螺栓间距、槽体尺寸;
专检:质量员按20%比例抽检,植筋、隐蔽工程需100%检查。

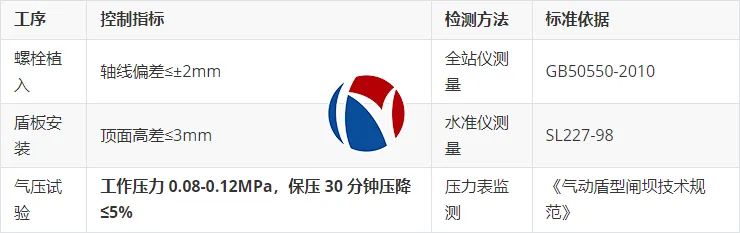

关键工序控制点
现场防护措施
临边作业:基础周边设1.2m高防护栏杆(立杆间距≤2m),挂密目网;
高空作业:盾板安装时搭设满堂脚手架(步距1.5m),作业层满铺脚手板;
施工用电:采用TN-S系统,配电箱设三级漏电保护(动作电流≤30mA,时间≤0.1s)。
机械安全管理
起重设备:汽车吊作业半径内设置警戒区,吊装时专人指挥(持证上岗);
加工机械:切割机设防护罩,电焊机二次线长度≤30m,接地电阻≤4Ω;
定期保养:每周对设备进行润滑、紧固检查,建立保养台账。
